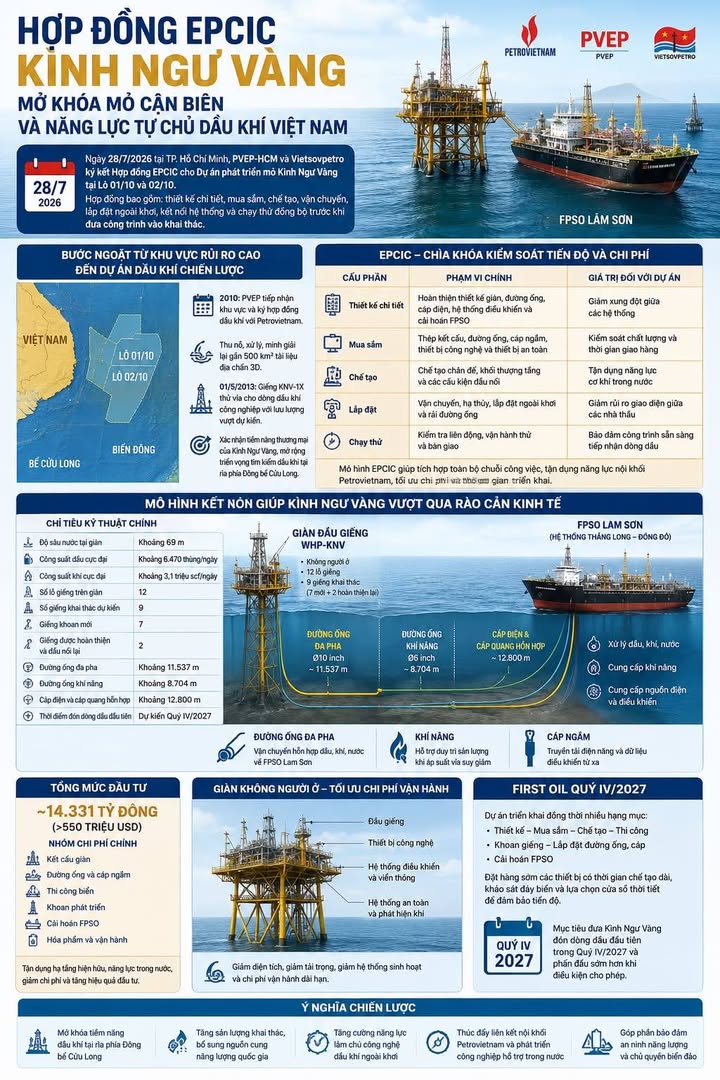

Hợp đồng EPCIC Kình Ngư Vàng mở khóa mỏ cận biên và năng lực tự chủ dầu khí Việt Nam #KìnhNgưVàng #PVEP #Vietsovpetro #Petrovietnam #EPCIC #DầuKhí #NăngLượng #BiểnĐông #AnNinhNăngLượng

Hợp đồng EPCIC Kình Ngư Vàng mở khóa mỏ cận biên và năng lực tự chủ dầu khí Việt Nam #KìnhNgưVàng #PVEP #Vietsovpetro #Petrovietnam #EPCIC #DầuKhí #NăngLượng #BiểnĐông #AnNinhNăngLượng
Hợp đồng EPCIC Kình Ngư Vàng mở khóa mỏ cận biên và năng lực tự chủ dầu khí Việt Nam #KìnhNgưVàng #PVEP #Vietsovpetro #Petrovietnam #EPCIC #DầuKhí #NăngLượng #BiểnĐông #AnNinhNăngLượng

Liệu một mỏ từng bị nhà thầu quốc tế đánh giá rủi ro cao lại có thể trở thành dự án biểu tượng cho năng lực làm chủ công nghệ ngoài khơi của Việt Nam?

Ngày 28/7/2026 tại Thành phố Hồ Chí Minh, Chi nhánh Công ty TNHH MTV Tổng công ty Thăm dò Khai thác Dầu khí tại TP. HCM, gọi tắt là PVEP-HCM, và Liên doanh Việt Nga Vietsovpetro ký kết Hợp đồng EPCIC cho Dự án phát triển mỏ Kình Ngư Vàng tại Lô 01/10 và 02/10. Hợp đồng bao gồm thiết kế chi tiết, mua sắm, chế tạo, vận chuyển, lắp đặt ngoài khơi, kết nối hệ thống và chạy thử đồng bộ trước khi đưa công trình vào khai thác.

Sự kiện này đánh dấu bước chuyển quan trọng của Kình Ngư Vàng từ giai đoạn nghiên cứu, thẩm lượng và lập kế hoạch phát triển sang giai đoạn triển khai thực địa. Đây đồng thời là phép thử lớn đối với khả năng phối hợp nội khối của Petrovietnam trong bối cảnh nhiều mỏ dầu khí truyền thống tại bể Cửu Long và Nam Côn Sơn đang suy giảm sản lượng tự nhiên.

Bước ngoặt từ khu vực rủi ro cao đến dự án dầu khí chiến lược

Lô 01/10 và 02/10 nằm ngoài khơi phía Đông Nam Việt Nam, thuộc khu vực rìa bể Cửu Long, có diện tích khoảng 11.823 km². Độ sâu nước biển phổ biến từ 40 đến 70 m, trong đó vị trí dự kiến xây dựng giàn đầu giếng Kình Ngư Vàng có độ sâu khoảng 69 m.

Khu vực này từng được các công ty dầu khí quốc tế nghiên cứu và tiến hành hoạt động tìm kiếm thăm dò. Tuy nhiên, điều kiện địa chất phức tạp, mức độ phân mảnh của thân dầu, rủi ro về trữ lượng có thể thu hồi và bài toán hiệu quả thương mại khiến các nhà thầu nước ngoài hoàn trả diện tích.

Năm 2010, PVEP tiếp nhận khu vực và ký hợp đồng dầu khí với Petrovietnam, chấp nhận đảm nhận toàn bộ tỷ lệ tham gia đầu tư và rủi ro trong giai đoạn thăm dò. Đây là quyết định có tính chiến lược bởi khả năng thành công không chỉ phụ thuộc vào vốn mà còn đòi hỏi năng lực xử lý địa chấn, xây dựng mô hình địa chất và lựa chọn chính xác vị trí giếng khoan.

PVEP cùng PVEP POC đã thu nổ, xử lý và minh giải lại gần 500 km² tài liệu địa chấn 3D. Trên cơ sở đó, các chuyên gia xác định cấu tạo Kình Ngư Vàng là mục tiêu có triển vọng và đề xuất khoan giếng thăm dò KNV-1X.

Ngày 1/5/2013, chương trình thử vỉa đầu tiên tại giếng KNV-1X trong tầng đá móng nứt nẻ cho dòng dầu khí công nghiệp với lưu lượng vượt dự kiến. Các chương trình thử vỉa tiếp theo tại những tập trầm tích nằm phía trên tầng móng giúp thu thập dữ liệu áp suất, độ thấm, khả năng kết nối vỉa và đặc điểm suy giảm sản lượng.

Kết quả này không chỉ xác nhận tiềm năng thương mại của Kình Ngư Vàng mà còn mở rộng triển vọng tìm kiếm dầu khí tại rìa phía Đông bể Cửu Long. Đây là khu vực có cấu trúc địa chất khó dự báo hơn vùng trung tâm nhưng vẫn có khả năng chứa các tích tụ dầu khí đáng kể.

EPCIC trở thành chìa khóa kiểm soát tiến độ và chi phí

EPCIC là mô hình hợp đồng tích hợp toàn bộ chuỗi công việc kỹ thuật từ thiết kế đến chạy thử. Tổng thầu chịu trách nhiệm kết nối các cấu phần thành một hệ thống hoàn chỉnh, thay vì chủ đầu tư phải quản lý nhiều gói thầu riêng biệt.

Cấu phần EPCIC Phạm vi chính Giá trị đối với dự án
Thiết kế chi tiết Hoàn thiện thiết kế giàn, đường ống, cáp điện, hệ thống điều khiển và cải hoán FPSO Giảm xung đột giữa các hệ thống
Mua sắm Thép kết cấu, đường ống, cáp ngầm, thiết bị công nghệ và thiết bị an toàn Kiểm soát chất lượng và thời gian giao hàng
Chế tạo Chế tạo chân đế, khối thượng tầng và các cấu kiện đấu nối Tận dụng năng lực cơ khí trong nước
Lắp đặt Vận chuyển, hạ thủy, lắp đặt ngoài khơi và rải đường ống Giảm rủi ro giao diện giữa các nhà thầu
Chạy thử Kiểm tra liên động, vận hành thử và bàn giao Bảo đảm công trình sẵn sàng tiếp nhận dòng dầu

Đối với một mỏ cận biên, mỗi thay đổi về thiết kế, thời gian thuê tàu hoặc giá vật tư đều có thể ảnh hưởng trực tiếp đến hiệu quả kinh tế. Việc lựa chọn Vietsovpetro làm tổng thầu tạo điều kiện tận dụng hệ thống bãi chế tạo, tàu dịch vụ, phương tiện thi công biển và lực lượng kỹ sư đã được tích lũy qua nhiều dự án ngoài khơi.

Hợp đồng cũng thể hiện xu hướng liên kết nội khối Petrovietnam. PVEP giữ vai trò chủ đầu tư và điều hành dự án, Vietsovpetro đảm nhận EPCIC, trong khi các doanh nghiệp dịch vụ dầu khí trong nước có khả năng tham gia cung cấp thiết bị, khoan, hậu cần, vận tải biển, kiểm định và bảo dưỡng.

Mô hình kết nối giúp Kình Ngư Vàng vượt qua rào cản kinh tế

Nếu Kình Ngư Vàng được phát triển độc lập bằng một giàn xử lý trung tâm hoặc tàu FPSO mới, tổng vốn đầu tư có thể vượt khả năng hoàn vốn của mỏ. Giải pháp được lựa chọn là xây dựng giàn đầu giếng tối giản và vận chuyển toàn bộ lưu thể về hệ thống Thăng Long Đông Đô để xử lý trên FPSO Lam Sơn.

Đây là mô hình phát triển mỏ kết nối, trong đó hạ tầng hiện hữu được chia sẻ giữa nhiều nguồn khai thác. Phương án này giúp giảm vốn đầu tư ban đầu, rút ngắn thời gian xây dựng, phân bổ chi phí vận hành trên sản lượng lớn hơn và kéo dài vòng đời kinh tế của FPSO Lam Sơn.

Chỉ tiêu kỹ thuật Quy mô dự kiến
Độ sâu nước tại giàn Khoảng 69 m
Công suất dầu cực đại Khoảng 6.470 thùng mỗi ngày
Công suất khí cực đại Khoảng 3,1 triệu feet khối tiêu chuẩn mỗi ngày
Số lỗ giếng trên giàn 12
Số giếng khai thác dự kiến 9
Giếng khoan mới 7
Giếng được hoàn thiện và đấu nối lại 2
Đường ống đa pha Khoảng 11.537 m
Đường ống khí nâng Khoảng 8.704 m
Cáp điện và cáp quang hỗn hợp Khoảng 12.800 m
Thời điểm đón dòng dầu đầu tiên Dự kiến quý IV năm 2027

Giàn không người ở tối ưu chi phí vận hành

Công trình trung tâm tại mỏ là giàn đầu giếng WHP-KNV được thiết kế theo mô hình không có người ở thường xuyên. Giàn gồm chân đế bốn chân cố định xuống đáy biển và khối thượng tầng bố trí các đầu giếng, thiết bị công nghệ, hệ thống điều khiển, thiết bị đo lường và hệ thống an toàn.

Thiết kế 12 lỗ giếng tạo dư địa cho kế hoạch phát triển hiện tại và khả năng bổ sung giếng trong tương lai. Trong giai đoạn đầu, dự án dự kiến khai thác từ chín giếng, gồm bảy giếng khoan mới KNV-1P đến KNV-7P và hai giếng KNV-1X, KNV-2X được hoàn thiện lại.

Việc không bố trí lực lượng vận hành thường trực giúp giảm diện tích khối thượng tầng, giảm tải trọng kết cấu, hạn chế hệ thống sinh hoạt, giảm nhu cầu vận chuyển nhân sự và tiết kiệm chi phí vận hành dài hạn. Đổi lại, hệ thống điều khiển từ xa, viễn thông, phát hiện cháy khí và dừng khẩn cấp phải đạt độ tin cậy rất cao.

Đường ống đa pha đặt ra bài toán bảo đảm dòng chảy

Dầu, khí đồng hành và nước vỉa từ WHP-KNV sẽ được vận chuyển chung qua tuyến đường ống đa pha đường kính 10 inch dài khoảng 11,5 km đến cụm tiếp nhận của FPSO Lam Sơn.

Vận chuyển hỗn hợp nhiều pha trong môi trường đáy biển có nhiệt độ thấp làm phát sinh nguy cơ lắng đọng parafin, hình thành hydrate, ăn mòn bên trong, tích tụ chất lỏng và dao động áp suất. Nếu không được kiểm soát, các hiện tượng này có thể làm giảm tiết diện đường ống, tăng áp suất đầu giếng hoặc gây gián đoạn khai thác.

Thiết kế cần tính toán chế độ nhiệt, vận tốc dòng chảy, tỷ lệ nước, thành phần khí và đặc tính dầu trong toàn bộ vòng đời mỏ. Các giải pháp có thể bao gồm cách nhiệt đường ống, bơm hóa phẩm ức chế, làm sạch bằng thiết bị phóng nhận thoi, kiểm soát áp suất và xây dựng quy trình khởi động lại sau khi dừng giàn.

Khí nâng duy trì sản lượng khi áp suất vỉa suy giảm

Khi mỏ bước vào giai đoạn khai thác ổn định, áp suất tự nhiên của vỉa sẽ giảm dần. Đường ống khí nâng đường kính 6 inch dài khoảng 8,7 km được thiết kế để đưa khí từ hệ thống Thăng Long trở lại Kình Ngư Vàng.

Khí được bơm vào cột chất lỏng trong giếng nhằm giảm tỷ trọng hỗn hợp và hỗ trợ dầu di chuyển lên bề mặt. Giải pháp này cho phép duy trì sản lượng mà không cần bố trí thiết bị nâng cơ học phức tạp tại từng giếng, đồng thời tận dụng nguồn khí đồng hành đã được xử lý trên FPSO.

Hiệu quả của khí nâng phụ thuộc vào việc phân bổ lưu lượng khí phù hợp giữa các giếng. Cấp quá ít khí sẽ không tạo đủ lực nâng, trong khi cấp quá nhiều có thể làm tăng tổn thất áp suất và giảm hiệu suất khai thác. Hệ thống điều khiển vì vậy phải liên tục theo dõi áp suất, nhiệt độ và lưu lượng để tối ưu theo trạng thái từng giếng.

Tuyến cáp ngầm trở thành dây thần kinh của toàn mỏ

WHP-KNV không sử dụng hệ thống phát điện tua-bin khí quy mô lớn tại chỗ. Nguồn điện được truyền từ giàn DD-WHP thuộc mỏ Đông Đô thông qua tuyến cáp hỗn hợp dài khoảng 12,8 km.

Cáp tích hợp cả dây dẫn điện và sợi quang, cung cấp năng lượng cho thiết bị công nghệ đồng thời truyền dữ liệu giám sát, tín hiệu điều khiển, hình ảnh và cảnh báo an toàn. Mọi thao tác quan trọng trên giàn có thể được thực hiện từ xa thông qua trung tâm điều khiển.

Giải pháp này làm giảm lượng nhiên liệu tiêu thụ và thiết bị quay trên giàn Kình Ngư Vàng, nhưng yêu cầu bảo vệ cáp nghiêm ngặt trước tác động của neo tàu, ngư cụ, dòng chảy đáy biển và biến dạng nền địa chất. Tuyến cáp cần được chôn, phủ bảo vệ hoặc lắp đặt trong hành lang được kiểm soát tùy theo điều kiện đáy biển.

FPSO Lam Sơn phải được cải hoán để tiếp nhận dòng khai thác mới

Dòng lưu thể từ Kình Ngư Vàng sẽ được chuyển về FPSO Lam Sơn để tách dầu, khí và nước. Điều này đòi hỏi đánh giá lại công suất của hệ thống tách ba pha, nén khí, xử lý nước khai thác, lưu chứa dầu, đốt đuốc, hóa phẩm và điều khiển.

Dầu sau xử lý được lưu trong khoang chứa của FPSO trước khi xuất bán. Khí đồng hành được ưu tiên sử dụng làm nhiên liệu phát điện và khí nâng. Phần khí dư không thể thu hồi được xử lý qua hệ thống đuốc theo điều kiện vận hành được phê duyệt. Nước khai thác được tách dầu và xử lý đạt quy chuẩn trước khi xả ra biển.

Cải hoán một FPSO đang vận hành phức tạp hơn lắp đặt thiết bị trên công trình mới. Nhà thầu phải hạn chế tối đa thời gian dừng hệ thống, bảo đảm an toàn trong khu vực đang chứa hydrocarbon và quản lý chặt chẽ các giao diện giữa thiết bị mới với hệ thống cũ.

Tổng mức đầu tư lớn nhưng được tối ưu nhờ hạ tầng dùng chung

Tổng mức đầu tư của dự án theo các thông tin được công bố ước tính khoảng 14.331 tỷ đồng, tương đương hơn 550 triệu USD tùy theo tỷ giá. Đây là quy mô đáng kể đối với một mỏ cận biên, song thấp hơn đáng kể so với phương án xây dựng một trung tâm khai thác độc lập hoàn toàn.

Nhóm chi phí chính Yếu tố ảnh hưởng
Kết cấu giàn Giá thép, tải trọng thiết bị và điều kiện nền móng
Đường ống và cáp ngầm Giá vật tư, chiều dài tuyến và phương án bảo vệ
Thi công biển Giá thuê tàu, thời tiết và cửa sổ thi công
Khoan phát triển Thời gian giàn khoan, độ phức tạp địa chất và hoàn thiện giếng
Cải hoán FPSO Phạm vi tích hợp và yêu cầu duy trì sản xuất
Hóa phẩm và vận hành Đặc tính dầu, nước vỉa và chiến lược bảo đảm dòng chảy

Việc sử dụng bãi chế tạo, đội tàu, nhân lực kỹ thuật và chuỗi cung ứng trong nước giúp giảm chi phí huy động nguồn lực quốc tế. Dòng vốn đầu tư cũng được giữ lại nhiều hơn trong nền kinh tế, tạo việc làm cho ngành cơ khí, đóng tàu, hậu cần biển, kiểm định, tự động hóa và dịch vụ kỹ thuật dầu khí.

Vietsovpetro từng tham gia các dự án như Đại Hùng Pha 3, Đại Hùng Nam và nhiều công trình ngoài khơi phức tạp. Kinh nghiệm này tạo nền tảng để kiểm soát các rủi ro về giao diện kỹ thuật, tiến độ chế tạo và lắp đặt biển tại Kình Ngư Vàng.

First Oil quý IV năm 2027 là mục tiêu áp lực cao

PVEP-HCM và Vietsovpetro đặt mục tiêu đưa Kình Ngư Vàng đón dòng dầu đầu tiên trong quý IV năm 2027, đồng thời phấn đấu hoàn thành sớm hơn khi điều kiện cho phép.

Đây là tiến độ nhiều thách thức do dự án phải triển khai đồng thời thiết kế, đặt hàng vật tư dài hạn, chế tạo giàn, khoan giếng, rải đường ống, lắp cáp và cải hoán FPSO. Chậm trễ ở một mắt xích có thể ảnh hưởng đến toàn bộ chuỗi công việc.

Các thiết bị có thời gian chế tạo dài như cáp ngầm, van điều khiển, hệ thống đầu giếng và một số cấu kiện đường ống cần được đặt hàng sớm. Công tác khảo sát đáy biển và lựa chọn cửa sổ thời tiết cũng quyết định khả năng huy động tàu thi công đúng kế hoạch.

Mục tiêu First Oil năm 2027 có ý nghĩa đặc biệt khi PVEP đang phải bù đắp sản lượng suy giảm từ các mỏ đang khai thác. Dòng dầu mới không trực tiếp tạo sản lượng cho năm 2026 nhưng sẽ bổ sung nguồn thu và sản lượng từ năm 2027 trở đi, củng cố nền tảng thực hiện kế hoạch trung hạn 2025 đến 2030.

Dự án tạo động lực cho chiến lược gia tăng trữ lượng

PVEP đặt mục tiêu năm 2026 đạt khoảng 4,4 triệu tấn quy dầu sản lượng khai thác và gia tăng khoảng 5 triệu tấn quy dầu trữ lượng. Trong khi đó, nhiều mỏ như Tê Giác Trắng, Sư Tử Đen, Rạng Đông và Đại Hùng phải đối mặt với suy giảm tự nhiên.

Điều này khiến các dự án mới như Kình Ngư Vàng, Sư Tử Trắng giai đoạn 2B, Lạc Đà Vàng, Khánh Mỹ Đầm Dơi và Đại Hùng Nam trở thành những cấu phần quyết định đối với khả năng duy trì sản lượng của PVEP.

Nửa đầu năm 2025, giá trị đầu tư của PVEP đạt khoảng 7.788 tỷ đồng, tương đương 311,53 triệu USD và cao gấp khoảng 2,2 lần cùng kỳ. Xu hướng tăng đầu tư cho thấy doanh nghiệp đang chuyển mạnh từ duy trì khai thác hiện hữu sang phát triển các nguồn sản lượng mới.

Bài toán môi trường được tích hợp ngay trong thiết kế

Dự án nằm hoàn toàn ngoài khơi, cách Vườn quốc gia Côn Đảo khoảng 268 km và cách khu bảo tồn biển Phú Quý khoảng 47 km. Khoảng cách lớn với khu dân cư làm giảm tác động trực tiếp đến đời sống trên bờ nhưng không loại bỏ rủi ro đối với hệ sinh thái biển.

Báo cáo đánh giá tác động môi trường của Kế hoạch phát triển mỏ Kình Ngư Vàng tại Lô 01/10 và 02/10 đã được cơ quan có thẩm quyền thẩm định. PVEP công khai quyết định phê duyệt kết quả thẩm định vào ngày 5/5/2026.

Nguồn phát sinh Khối lượng hoặc quy mô dự kiến Biện pháp quản lý
Dung dịch khoan nền nước Khoảng 13.629 tấn trong chiến dịch khoan Tách mùn, kiểm soát thành phần và xử lý theo quy định
Chất thải sinh hoạt Khoảng 76,8 kg mỗi ngày trong giai đoạn thi công Phân loại và vận chuyển về bờ
Chất thải công nghiệp thông thường Khoảng 111,9 kg mỗi ngày Thu gom trong thùng chuyên dụng
Chất thải nguy hại Khoảng 85,5 kg mỗi ngày Bàn giao cho đơn vị có chức năng
Nước khai thác Khoảng 1.131,8 m³ mỗi ngày Xử lý trên FPSO trước khi xả
Khí thải giai đoạn thi công Khoảng 159 tấn mỗi ngày Kiểm soát nhiên liệu và vận hành thiết bị
Khí thải từ đốt đuốc Khoảng 47,6 tấn mỗi ngày Tận dụng khí trước khi đốt phần dư

Dự án ưu tiên sử dụng dung dịch khoan nền nước có mức độ độc tính sinh thái thấp hơn dung dịch nền dầu. Mùn khoan và dung dịch thải được xử lý qua hệ thống sàng rung, tách rắn và kiểm soát thành phần trước khi thải hoặc vận chuyển về bờ.

Rác thải nhựa, bao bì hóa chất, phế liệu kim loại và chất thải nguy hại phải được phân loại tại nguồn, lưu giữ trong thùng kín và đưa về đất liền bằng tàu dịch vụ. Do WHP-KNV là giàn không người ở, lượng chất thải sinh hoạt trong giai đoạn vận hành được giảm đáng kể.

Xử lý hơn 1.100 m³ nước khai thác mỗi ngày

Nước khai thác từ Kình Ngư Vàng dự kiến đạt khoảng 1.131,8 m³ mỗi ngày, tương đương hơn 7.100 thùng. Toàn bộ lượng nước này được vận chuyển cùng dầu và khí qua đường ống đa pha đến FPSO Lam Sơn.

Hệ thống xử lý nước trên FPSO có tổng công suất khoảng 3.177 m³ mỗi ngày. Nước sau tách phải đáp ứng QCVN 35 năm 2024 của Bộ Tài nguyên và Môi trường trước khi được xả ra biển.

Khả năng xử lý nước là yếu tố quyết định tuổi thọ khai thác của mỏ. Khi tỷ lệ nước trong dòng lưu thể tăng theo thời gian, công suất xử lý nước có thể trở thành giới hạn vận hành trước cả công suất xử lý dầu. Vì vậy, phương án cải hoán FPSO phải tính đến kịch bản nước tăng cao vào giai đoạn cuối đời mỏ.

Mạng lưới quan trắc kiểm soát tác động dài hạn

Chương trình quan trắc môi trường dự kiến gồm 17 trạm bố trí xung quanh WHP-KNV tại các bán kính 250 m, 500 m, 1.000 m, 2.000 m và 4.000 m, cùng ba trạm đối chứng. Tần suất quan trắc được xác định theo chương trình quản lý môi trường kể từ khi mỏ bắt đầu khai thác thương mại.

Các thông số theo dõi bao gồm nhiệt độ, độ pH, oxy hòa tan, tổng hydrocarbon, chất rắn lơ lửng, kim loại nặng, thành phần vật chất hữu cơ trong trầm tích và các hợp chất hydrocarbon thơm đa vòng.

Hoạt động khảo sát quần xã sinh vật đáy giúp xác định những biến đổi dài hạn mà các chỉ số hóa lý đơn thuần khó phản ánh. Sự suy giảm độ đa dạng, thay đổi mật độ loài hoặc xuất hiện nhóm sinh vật chịu ô nhiễm có thể trở thành tín hiệu cảnh báo sớm về tác động tích lũy.

An toàn và ứng phó tràn dầu là điều kiện sống còn

Mặc dù WHP-KNV là giàn không người ở, rủi ro rò rỉ dầu khí, cháy nổ, va chạm tàu và hư hỏng đường ống vẫn phải được kiểm soát ở mức cao nhất.

Dự án cần duy trì các lớp bảo vệ gồm hệ thống phát hiện khí và cháy, van đóng khẩn cấp, cô lập từng phân đoạn, giám sát áp suất đường ống, cảnh báo rò rỉ, kiểm soát tàu tiếp cận và quy trình ứng cứu từ xa.

Kế hoạch ứng phó sự cố tràn dầu được xây dựng theo quy định về phòng thủ dân sự và ứng phó sự cố trên biển. Biện pháp phòng ngừa sự cố hóa chất cũng phải bao quát các loại hóa phẩm xử lý parafin, chống ăn mòn, ức chế hydrate và hóa chất sử dụng trong khoan, khai thác.

Mô hình hạ tầng dùng chung mở đường cho hàng loạt mỏ nhỏ

Giá trị chiến lược lớn nhất của Kình Ngư Vàng nằm ở khả năng chứng minh rằng một mỏ có quy mô không đủ lớn để phát triển độc lập vẫn có thể đạt hiệu quả khi kết nối với hạ tầng hiện hữu.

Xung quanh các FPSO, giàn xử lý trung tâm và mạng lưới đường ống đang vận hành tại Việt Nam còn nhiều cấu tạo nhỏ chưa được phát triển. Nếu được đánh giá lại theo mô hình kết nối, những cấu tạo này có thể trở thành nguồn sản lượng bổ sung với vốn đầu tư thấp hơn và thời gian triển khai ngắn hơn.

Việc bổ sung sản lượng từ Kình Ngư Vàng còn giúp FPSO Lam Sơn duy trì hệ số sử dụng thiết bị khi sản lượng của Thăng Long Đông Đô suy giảm. Chi phí vận hành cố định của FPSO được phân bổ trên lượng dầu lớn hơn, qua đó giảm chi phí xử lý bình quân của toàn cụm.

Liên minh PVEP và Vietsovpetro củng cố năng lực tự chủ quốc gia

Gói EPCIC Kình Ngư Vàng cho thấy năng lực dầu khí trong nước đã phát triển từ thi công từng hạng mục đơn lẻ sang quản lý toàn bộ chuỗi tích hợp của một dự án ngoài khơi.

PVEP làm chủ công tác thăm dò, đánh giá mỏ, lập kế hoạch phát triển và quản trị đầu tư. Vietsovpetro đảm nhận thiết kế, mua sắm, chế tạo, lắp đặt và chạy thử. Các đơn vị như PTSC, PV Drilling và nhiều doanh nghiệp phụ trợ trong nước có thể tham gia vào từng mắt xích chuyên môn.

Mô hình này giúp giảm phụ thuộc vào tổng thầu quốc tế, hạn chế rủi ro đứt gãy chuỗi cung ứng và hình thành đội ngũ kỹ sư có khả năng xử lý các dự án phức tạp hơn trong tương lai.

Dòng vốn khoảng 14.331 tỷ đồng không chỉ tạo ra một công trình khai thác dầu khí mà còn kích thích hoạt động của các ngành cơ khí, chế tạo, vận tải biển, tự động hóa, dịch vụ cảng và kiểm định kỹ thuật.

Kình Ngư Vàng có thể trở thành chuẩn mẫu cho phát triển mỏ cận biên

Dự án hội tụ ba xu hướng lớn của ngành dầu khí hiện đại gồm tận dụng hạ tầng hiện hữu, vận hành công trình không người ở và tích hợp điều khiển từ xa.

Kết cấu giàn tối giản giúp giảm vốn đầu tư. Đường ống đa pha cho phép chuyển lưu thể đến trung tâm xử lý chung. Khí nâng hỗ trợ duy trì sản lượng. Tuyến cáp điện và cáp quang thay thế phần lớn hệ thống phát điện và nhân sự vận hành tại chỗ. FPSO Lam Sơn được cải hoán để kéo dài vòng đời sử dụng.

Nếu hoàn thành đúng tiến độ và kiểm soát tốt ngân sách, Kình Ngư Vàng sẽ trở thành bằng chứng thực tế cho khả năng thương mại hóa các mỏ nhỏ nằm gần hạ tầng dầu khí hiện hữu. Thành công này có thể thay đổi cách ngành dầu khí Việt Nam đánh giá danh mục tài nguyên, chuyển trọng tâm từ tìm kiếm các mỏ quy mô lớn sang phát triển đồng bộ nhiều tích tụ nhỏ có khả năng kết nối.

Hợp đồng EPCIC ký ngày 28/7/2026 vì vậy không chỉ là thỏa thuận xây dựng một giàn đầu giếng và ba tuyến kết nối dưới biển. Đây là bước đi nhằm mở khóa tài nguyên cận biên, bảo vệ sản lượng khai thác, kéo dài vòng đời hạ tầng hiện hữu và củng cố năng lực tự chủ công nghệ dầu khí ngoài khơi của Việt Nam.

Với mục tiêu đón dòng dầu đầu tiên trong quý IV năm 2027, Kình Ngư Vàng đang trở thành phép thử quan trọng đối với khả năng kiểm soát tiến độ, ngân sách, an toàn và môi trường của toàn chuỗi Petrovietnam. Khi dòng dầu đầu tiên được đưa về FPSO Lam Sơn, giá trị lớn nhất của dự án sẽ không chỉ được đo bằng số thùng dầu khai thác mỗi ngày mà còn bằng năng lực kỹ thuật, kinh nghiệm quản trị và hệ sinh thái công nghiệp mà Việt Nam tích lũy được cho những dự án năng lượng ngoài khơi tiếp theo.
